華龍一號全球首臺蒸發器成功吊裝就位
來源:中國核電信息網 發布日期:2017-09-13

當地時間9月10日,華龍一號海外首堆工程——巴基斯坦卡拉奇2號核島首臺蒸汽發生器成功吊裝就位,標志著華龍一號全球首臺蒸汽發生器成功吊裝就位。本次吊裝采用預引入施工方法,在同類核電站中尚屬首次,可顯著縮短傳統施工主關鍵路徑工期,為華龍一號及后續其它同類電站建設提供了有益的借鑒。
預引入施工法,即在核島穹頂吊裝前引入壓力容器和3臺蒸汽發生器等重大設備。主設備預引入方案的成功實施,改變了主設備安裝必須完成穹頂吊裝,龍門架吊車和環型吊車必須可用的施工邏輯,讓主系統施工從傳統的關鍵路徑變為非關鍵路徑,大幅提高工作效率,節約工期,也有利于進一步保證施工人員和主設備本身的安全性。

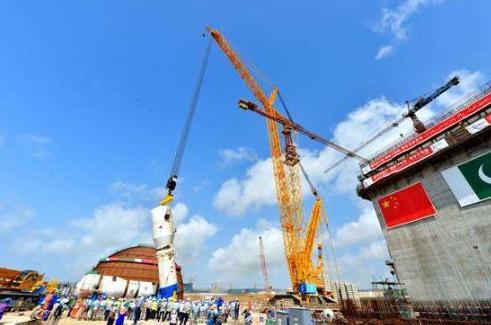

當天9點16分,伴隨著3000噸重型吊車低沉有力的馬達聲,卡拉奇2號核電機組首臺蒸汽發生器在地面完成翻轉豎立、拆除抱環等一系列動作,然后逐漸提升至87.3m,越過45.1m高的安全殼內殼,自反應堆廠房頂部垂直進入,最終于16:58分吊裝就位,整個過程平穩流暢、安全可控。
據了解,華龍一號蒸汽發生器由中核集團中國核動力院自主研發設計,是國內首型擁有完全自主知識產權、能走出國門的大型核電站蒸汽發生器,在技術上達到了國際第三代核電站蒸汽發生器的先進水平。(中原公司 核動力院)
