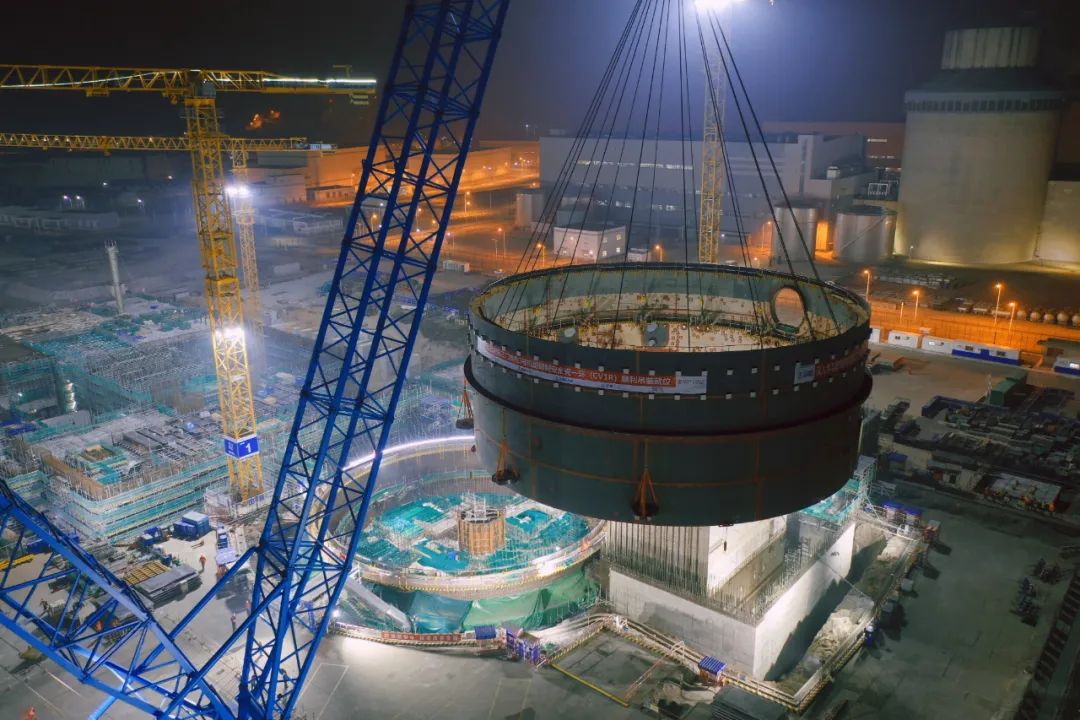

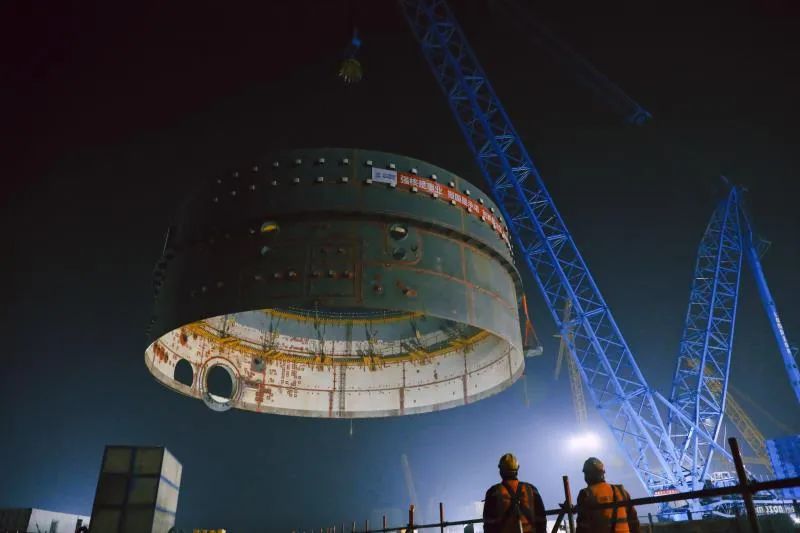

12月29日1時30分,中核五公司承建的三門核電3號機組鋼制安全殼筒體一環(CV1R)順利吊裝就位。本次吊裝就位為后續核島安裝提供了保障。
12月26日15時37分,3號機組CV1R從拼裝場地正式啟運;經過自行式液壓板車頂升、固定、運輸、就位等工序,于16時35分成功運輸至起吊位置,運輸距離500米,用時58分鐘;12月28日22時37分,現場吊裝總指揮正式下達起吊命令,2600噸吊車開始起吊,29日1時30分,CV1R吊裝順利就位,歷時2時53分,整個吊裝過程平穩有序,安全受控。
本次吊裝的八大亮點
創新工序工藝,提質增效
CV筒體一環運輸、吊裝和安裝在一期工程的基礎上,對模塊化組裝、運輸工裝、吊裝方法等進行了優化和再創新,采用了多項創新技術。
一、模塊集成程度更高
筒體一環上安裝有外部加強圈、設備閘門、貫穿件套管、U形支架、附件板等各類附件,模塊集成程度較一期工程大幅度提高。
二、大件吊裝重量之最
CV筒體一環凈重875噸,為核島所有大件吊裝重量之最。
三、筒體運輸工裝優化
運輸托板采用箱梁結構,增大了運輸工裝的剛度,降低了工裝安裝的難度。
四、筒體吊裝工藝優化
優化后的吊索具重量較一期工程減輕60%,并通過有限元分析吊點布置優化、索具測力等措施,確保大型圓筒形殼體吊裝安全。
五、重心偏移調整技術
附件安裝導致筒體一環重心偏移,通過增加配重和開孔減重,結合BIM技術計算重心位置,準確調整。
六、電動絞盤摘鉤技術
采用電動絞盤摘鉤專利技術,解決了CV模塊無吊梁吊裝索具摘鉤困難的難題。
七、大型曲面開孔技術
采用大型曲面開孔專利技術,解決了筒體下設備閘門與底封頭裝配難題。
八、筒體導向就位技術
采用CV模塊安裝定位導向用系統專利技術,實現了筒體一環精準就位。

三門核電項目部于10月份成立三門核電3號機組CV一環就位黨員突擊隊,全力保證本次運輸吊裝工作,面對疫情嚴峻復雜、天氣多變等多重困難,突擊隊協同各部門、施工隊配合人員,上下同欲、共克時艱,黨員突擊隊旗始終飄揚在施工現場,突擊隊員們始終堅挺在最前線。
CV一環順利吊裝就位是三門核電3號機組2022年里核島安裝的最后一吊,2022年度完美收官。一元復始,萬象更新,行而不輟,未來可期,2023年,三門核電二期工程將迎來施工高峰,我們將繼續秉持首堆優良傳統,堅定歷史自信,增強歷史主動,譜寫三門核電二期工程新篇章,助推開創公司高質量發展新局面!
