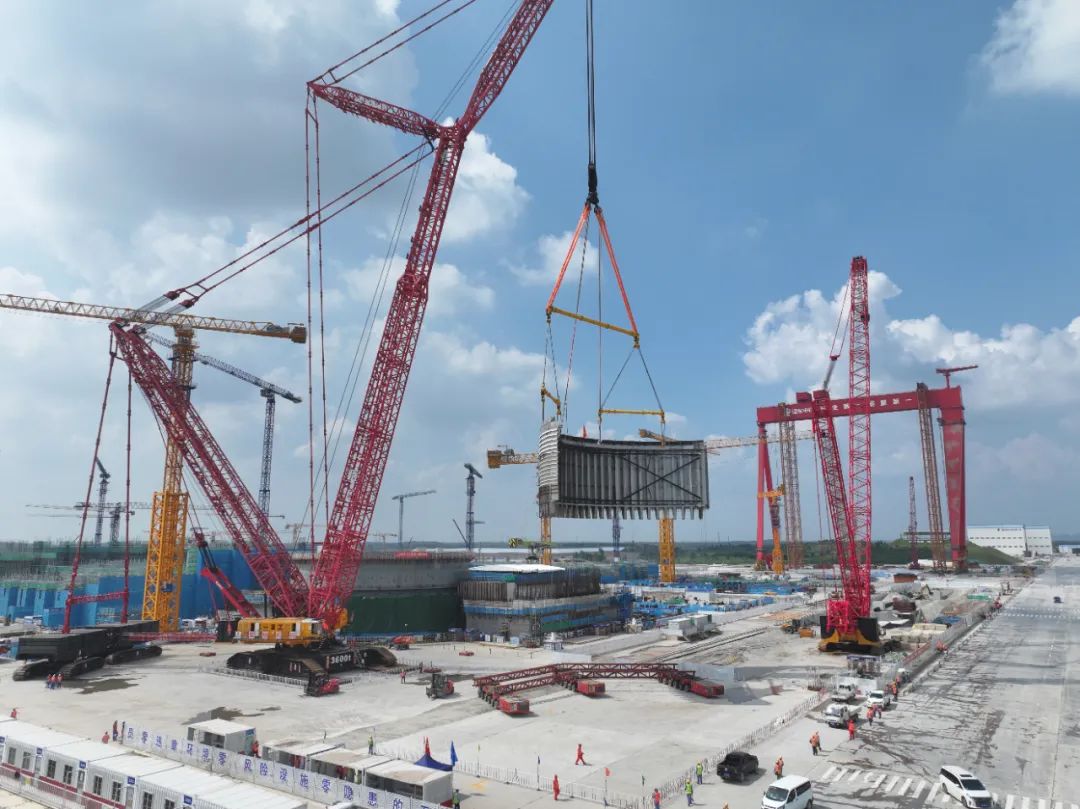

國家電投廉江核電1號核島CA03模塊吊裝就位
來源: 核美湛江
發布日期:2024-09-02

8月30日17時8分,國家電投廣東廉江核電項目一期工程1號機組核島CA03模塊順利吊裝就位,為核島反應堆廠房內部結構后續施工創造了有利條件。
吊裝共歷時2小時41分鐘,整個過程安全、有序、受控。CA03為內置換料水箱西南鋼墻模塊,由17個子模塊組裝而成,整體呈C字形,外形尺寸長35.5米、寬14.5米、高12.9米,總起吊重量為339.5噸。
CA03模塊為半弧形結構,迎風面積大,吊裝過程中方位調節難度高且易產生變形,就位基礎處鋼筋密集、位置狹窄,吊裝難度大、風險高。
湛江核電積極協同各參建單位,充分開展經驗反饋,全方位梳理運輸、吊裝前先決條件,深挖潛在風險,制定精準管控措施。建立日碰頭會制度,實行清單化管理,抓執行、抓落實、抓成效。堅持系統謀劃,統籌推進,在模塊拼裝階段完成非能動堆芯冷卻系統管道及背部鋼筋等物項施工,大大降低就位后核島內交叉施工風險,充分展現了CAP系列堆型模塊化施工的建造優勢。
